華人工程師對“海綿城市”建設的探索故事

作者:??文章來自于:wfwc.com.cn 更新時間:2019-01-03 17:32:51

   透水混凝土透水地坪-施工現場詳解

  透水混凝土現場施工流程詳解--達成地石麗 專業廠家提供:
  一、施工所需人員、機具、材料
  透水混凝土透水地坪-施工現場詳解(一) 人員
  1、施工隊總監:項目經理 1人
  2、工地負責人:現場主管 1人
  3、專職質量員: 1人
  4、專兼職施工員、安全員: 2人
  5、施工隊班組人員: 15-20人
  透水混凝土透水地坪-施工現場詳解(二) 機器
  1、高速攪拌機1-2部
  2、四輪手推車6-8部
  3、清掃機1部或大功率鼓風機1臺
  4、鋪裝機1部
  5、噴涂機1部
  6、畫線機1臺
  7、其他施工手工用具一批
  透水混凝土透水地坪-施工現場詳解(三) 材料
  1、所需材料:
  A.石子(米石4-6mm;豆石俗稱瓜子片10-30mm)
  B.添加劑(凝膠增強劑、乳化反應劑、著色劑、保護劑)
  C.po425高標號白水泥、灰水泥
  D.水,普通用水即可
  2、材料配比:
  根據現場技術指導員的指示
  3、材料包裝、堆放及注意事項:
  (1) 桶裝液體(保護劑)材料,按施工當?shù)禺敃r季節盛行風向的平行方向堆放于跑道兩側,立式單層堆放,大桶50kg,堆放中力求牢固,30kg或15kg小桶堆放,堆放高度不可高于2層高度。
  (2) 用于稀釋的溶劑一般以170kg大桶包裝或用15kg小桶包裝,集中堆放于專門的區域并派專人管理,嚴禁任何煙火接近。
  (3) 粉末狀等固體材料,按施工當?shù)禺敃r季節盛行風向的平行方向堆放于跑道兩側,堆放力求牢固,不可松動,并于上面鋪蓋防水彩條布,以免受潮。
 ?。?) 施工機具堆放于跑道一側,接電源側采用施工專用配電箱和“三相五線制”安全接電。
 ?。?) 機具由受過合格訓練的人員專門操作,運轉中應特別注意人員安全。
 ?。?) 材料配比由公司派專業人員嚴格控制,并隨時磅量。
 ?。?) 材料攪拌每桶應攪拌1分鐘以上并充分攪拌均勻。
  透水混凝土透水地坪-施工現場詳解二、施工工藝
 ?。ㄒ唬┕に嚵鞒?/div>

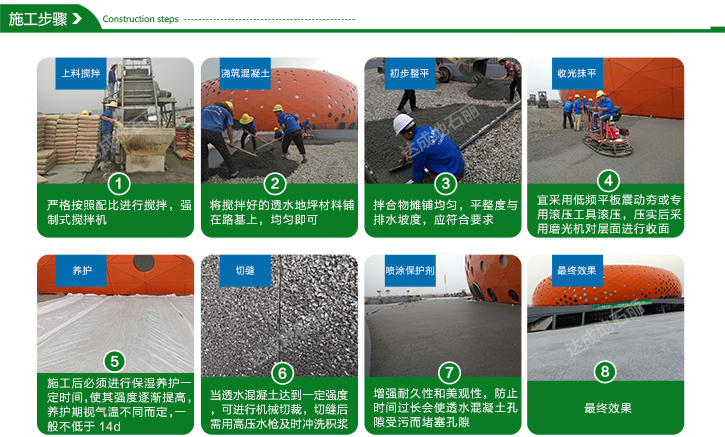

  1基層處理-》2測設標高控制線-》3支模-》4攤平透水地坪面層材料-》5輥壓找平-》6拍平-》7成型-》8涂刷封閉劑-》9養護----》

透水混凝土施工圖解
 ?。ǘ┚唧w施工流程:
  1、基礎處理:
 ?。?) 基礎修整:確認基礎大面符合攤鋪標準以后,對基礎局部進行修補:對水泥混凝土基礎的空隙用PU漿料填補;對瀝青混凝土基礎和水泥混凝土基礎小面積積水部分(一般不超過1M2)進行修補。
 ?。?) 基礎清理:為使基礎與基層有很好的附著力,基礎應盡量保持清潔干燥,無明顯灰塵、泥土,對于地面局部油污進行除油處理,如是一般的機油及工業潤滑油可以用噴燒法,即用燃油噴燈對有油污處噴燒,一般噴燒3-5分鐘即可使表面油污燃燒盡,如果噴燒仍不能除盡,就必須用酸洗法除污,即用丙酮或?qū)S孟♂寗τ臀厶幱娩摻z球清洗處理。每日攤鋪前都必須進行清掃。
  2、攤鋪基層:
  本道工序是滲水型塑膠跑道最主要的兩道工序之一,一般有人工攤鋪透水混凝土和機械攤鋪兩種類型,我公司全部采用機械攤鋪,故在此只對機械攤鋪工藝作介紹。
  3、基材修補:
  大面積攤鋪透水混凝土完畢并固化成型后,用3M靠尺進行平整度測量,發現不符合設計平整及坡度的須立即進行人工修補平整。對于誤差較大的部位則用基材攤鋪料拍壓至厚度、平整度達到要求并與周邊部分無明顯差異為止。
  4、噴涂面層:
  涂透水混凝土面層保護劑,均與的涂抹,直至表層呈現亮麗光滑等效果為止
  5、驗收、清場:
 ?。?) 驗收:簽訂合同的雙方,按照合同內容進行驗收
 ?。?) 清場:無論項目是否通過驗收,透水混凝土工程結束后應立即組織退場工作,對于已初步驗收通過項目,人員、材料、機具均一次性清理退場并負責將現場打掃干凈并交付使用方,對于還未驗收項目,人員、機具、材料基本退場但須預留部分材料和少量人員等待在驗收過程中出現的需整改部分的修補。
  備注:施工工期
  施工工期,按照合同雙方規定的如期完工。如遇雨雪或大風等不可抗力因素造成無法施工則工期須相應順延。
  2、針對不同的區域和施工現場狀況,以及業主對工期的要求不同,工期則有不同的調整,最終工期確定以施工進度計劃表為準
